全国服务热线:18638549721

您的位置: 首页>>新闻中心>>常见问题

咨询热线

18638549721

郑州沥青路面接缝处理

作者:超级管理员时间:2024-03-23浏览:593

信息摘要:

一、郑州沥青路面接缝处理接缝处理应操作仔细,接缝应紧密平顺。1、纵缝接缝部位施工一般不得采用纵缝施工,不得不采用时应满足以下要求:(1)接缝方式为平接缝或自然缝;(2)施工前要将施工缝清理干净并适量洒粘层油,摊铺时搭接宽度不宜超过10CM,新铺筑的厚度应通过松铺系数计算求得;(3)当搭接宽度合适时,将搭接部...

郑州沥青路面接缝处理

接缝处理应操作仔细,接缝应紧密平顺。

1、纵缝接缝部位施工

一般不得采用纵缝施工,不得不采用时应满足以下要求:

1)接缝方式为平接缝或自然缝;

2)施工前要将施工缝清理干净并适量洒粘层油,摊铺时搭接宽度不宜超过10CM,新铺筑的厚度应通过松铺系数计算求得;

3)当搭接宽度合适时,将搭接部分混合料回推,形成凸形。如果材料过多,用平口锹刮平,将多余料运走。

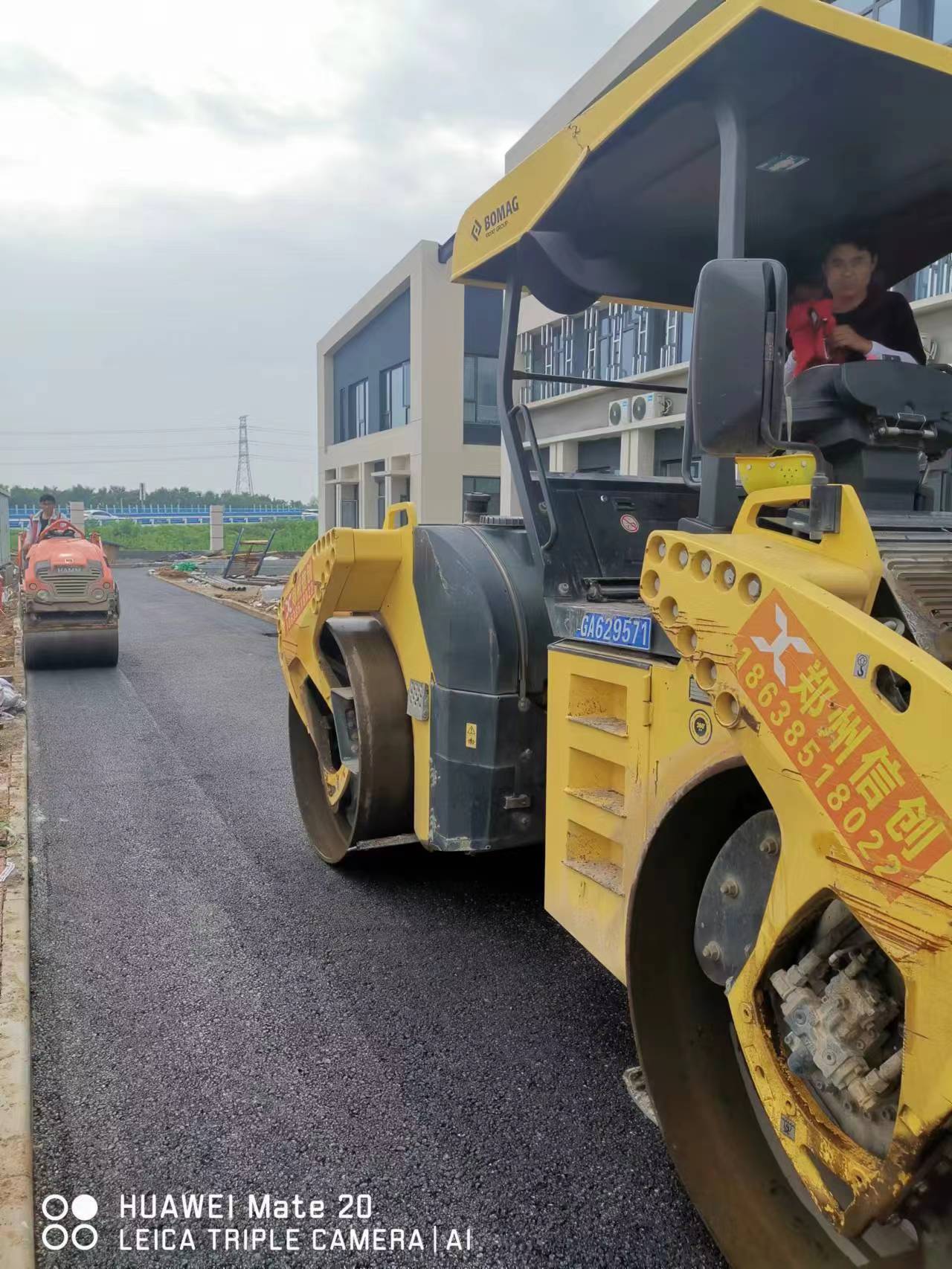

4)纵缝采用热接缝,缝边成直线,设置在通行车辆轮辙之外,与下层接缝的错位至少为15cm,在纵缝上的混合料在摊铺后立即用一台钢轮静力压路机重叠15~20cm碾压,慢慢推进,直至接缝平顺、密实。

2、横接缝接缝部位施工

相邻两层的横向接缝均应错位5m以上,铺筑接缝前,应清理干净,并洒粘层油,把熨平板放置于已压实端部的垫板上并加热熨平板,垫板高度由松铺系数求得,再开始摊铺。

本工程必须采用平接缝施工。在一摊铺段施工结束时,摊铺机在接近端部前约1m处将熨平板稍稍抬起驶离现场,用人工将端部混合料铲齐后再碾压密实,然后用3m直尺检查平整度,趁尚未冷透时垂直刨除端部层厚不足,平整度不符合要求的部分,使下次施工时成直角连接。

横向接缝的碾压先用双钢轮压路机进行横向碾压,碾压带的外侧放置供压路机行驶的垫木,碾压时压路机重心位于已压实的混合料层,伸入新铺层的宽度宜为15cm,然后每压一遍向新铺混合料移动15-20cm,直至全部在新铺层上为止,再改为纵向碾压。


郑州沥青路面施工


Copyright © 2024 郑州信创建筑工程有限公司 版权所有 备案号:豫ICP备19002992号-1

18638549721
