郑州沥青路面摊铺碾压施工工艺控制

作者:超级管理员时间:2024-05-08浏览:18

信息摘要:

1、郑州摊铺碾压施工工艺控制(l)、准备阶段的质量控制。进场施工前,先进行上一道工序的验收,进行高程测量、沉降稳定检验等检查验收工作,检查下封层的完整性,清理基层表面污染、杂物,进行水冲洗。这里必须强调的是,在水冲洗的时间安排上要尽量提前,确保施工时基层干燥。(2)、摊铺质量控制要点:先从摊铺机性能抓起,全...

1、郑州摊铺碾压施工工艺控制

(l)、准备阶段的质量控制。进场施工前,先进行上一道工序的验收,进行高程测量、沉降稳定检验等检查验收工作,检查下封层的完整性,清理基层表面污染、杂物,进行水冲洗。这里必须强调的是,在水冲洗的时间安排上要尽量提前,确保施工时基层干燥。

(2)、摊铺质量控制要点:

先从摊铺机性能抓起,全套摊铺设备尽量用相同品牌,型号尽量相同,新旧差别要小,现场工程技术人员要懂得摊铺机的主要构造并能作相应的调整。在供料系统上,受料斗空板不能每一车料收一次,要利用刮板输送器和料斗阀门控制好进入摊铺室的供料量,布料高度一般占2/3,并确保沿螺旋全长布料一致。要选择合适的料斗阀门开度,使其与供料速度恰当配合,进而达到刮板输料器连续、均匀地供料。在预压整平系统上,如振捣梁预先捣实、熨平装置整面熨平,则密实度低;如振捣熨平装置同时进行振实整面熨平,则密实度也低;要利用摊铺机自动找平系统调平路拱;要及时调整熨平板和拱度等结构参数,确定松铺系数,调整布料器高度、夯锤频率及供料系统。在摊铺速度的选定上一般不得小于1.5m/分,以保证碾压温度不致降至低于完成碾压充分的时间(即在80℃以前的时间),但是如摊铺速度过快,则混合料疏度不均、预压密度不一、表面出现拉沟,直接造成预压效果差(小于80%),所以上面层最好<3m/min、中下≤4m/min。在摊铺时恒定连续好,不能时停时开,防止混合料冷凝及产生台阶状不平。

(3)碾压质量控制要点:

最后一道工序是碾压,常用的压实机械有静压、轮胎、振动三种。碾压则分三种,分别为初压、复压和终压,初压要求整平、稳定;复压要求密实、稳定、成型;终压则要求消除轮迹。初压、用双驱双钢轮7-l0t静压;复压要求提高密实度并揉压以减少表面细裂纹和孔隙,根据其具体要求一般采用11—13t振动和20—25t轮胎,根据相关报告,25t轮胎施工能达到密实度95%,振动设备施工则能达到96~98%;终压采用宽幅钢轮2—2.2m、重16t的碾压设备。碾压要掌握好碾压时间,碾压有效时间是从开始摊铺到温度下降到80℃之间的时间,混合料开始摊铺后温度下降最快,大约每分钟4~5度,所以在摊铺开始后要紧跟摊铺机作业,争取有足够的压实时间。

(4)、施工中,往轮碾上喷洒水的时侯,要注意控制喷洒量,以防降低混合料温度,要采用雾状喷洒器。在混合料接缝处或冷热搭接处,要采用横缝横压。

2、施工缝的处理

沥青路面施工缝处理的好坏是制约平整度的重要因素之一通常连续摊铺路段平整度较好,而接缝处较差。

处理方法是先切缝,用切缝机切割下不符合规定的沥青混合料,切割断面应保持平整垂直,并在缝边涂抹乳化沥青。摊铺机在切好的施工缝上就位,调整预留高度、横坡和初始工作角度,同时熨平板加热到100℃以上,并用沥青细料添补,使接缝处的细料均匀,并使松铺系数符合要求。然后对接缝进行横向碾压,碾压时将压路机驶入已压实的混合料层上铺层移动,直至伸入轮宽的15cm-20cm为止,横向碾压后进行正常的纵向碾压。

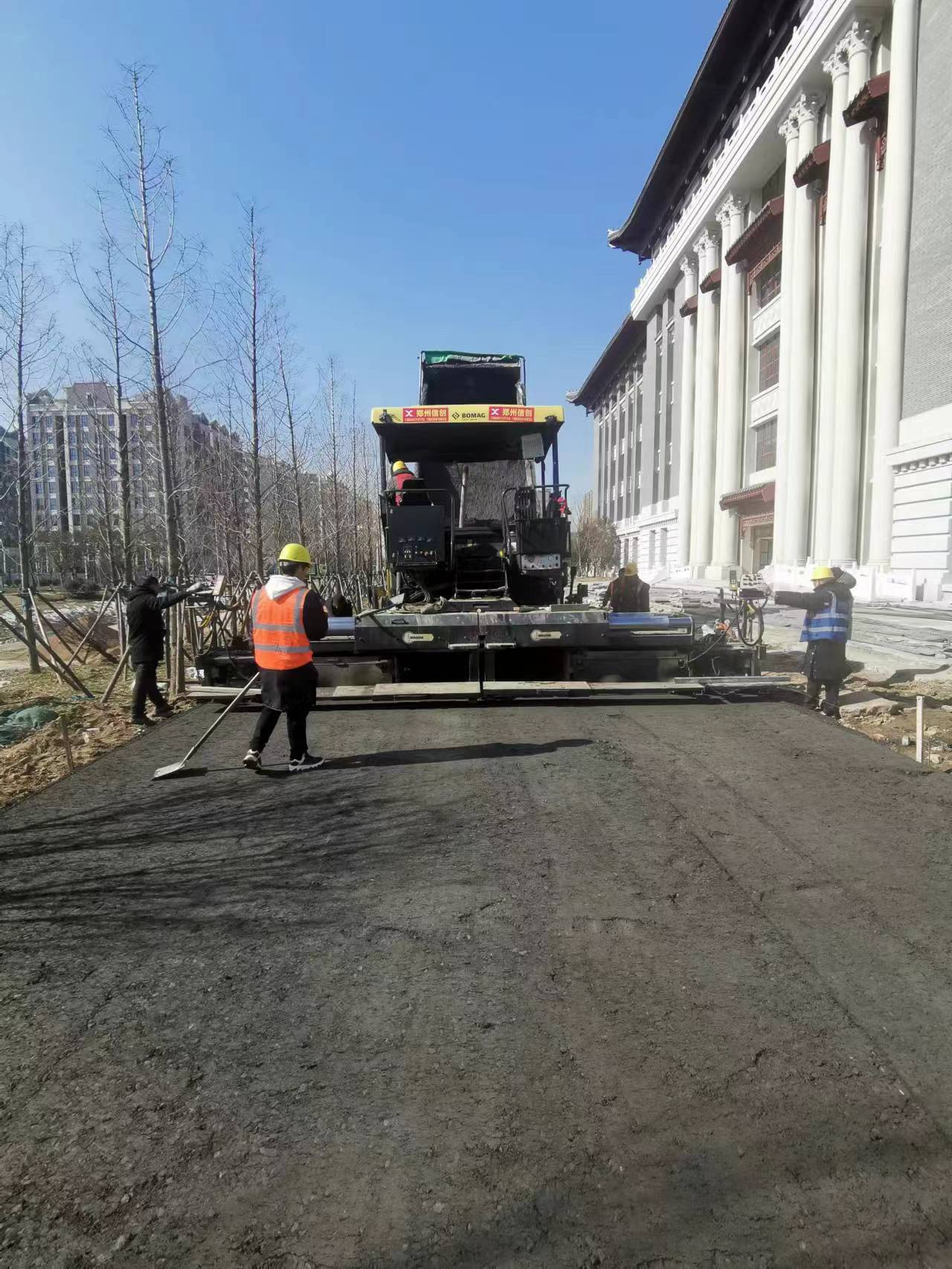

郑州沥青路面施工
