1、郑州沥青路面接缝、修边

①纵向接缝部位的施工符合下列要求:

(1)摊铺时采用梯队作业的纵缝采用热接缝。施工时将已铺混合料部分留下10~20cm宽暂不碾压,作为后摊铺部分的高程基准面,再最后作跨缝碾压以消除缝迹。——郑州沥青路面接缝、修边

(2)半幅施工不能采用热接缝时,设档板或采用切刀切齐。铺另半幅前必须将缝边缘清扫干净,并涂洒少量粘层沥青。摊铺时应重叠在已铺层上5—10cm,摊铺后用人工将摊铺在前半幅上面的混合料铲走。碾压时先在已压实路面上行走,碾压新铺层10—15cm,然后压实新铺部分,再伸过已压实路面10—15cm,充分将接缝压实紧密。上下层的纵缝错开0.5m,表层的纵缝应顺直,且留在车道的画线位置上。——郑州沥青路面接缝、修边

(3)相邻两幅及上下层的横向接缝均错位5m以上。上下层的横向接缝可采用斜接缝,上面层应采用垂直的平接缝。铺筑接缝时,可在已压实部分上面铺设些热混合料使之预热软化,以加强新旧混合料的粘结。但在开始碾压前应将预热用的混合料铲除。——郑州沥青路面接缝、修边

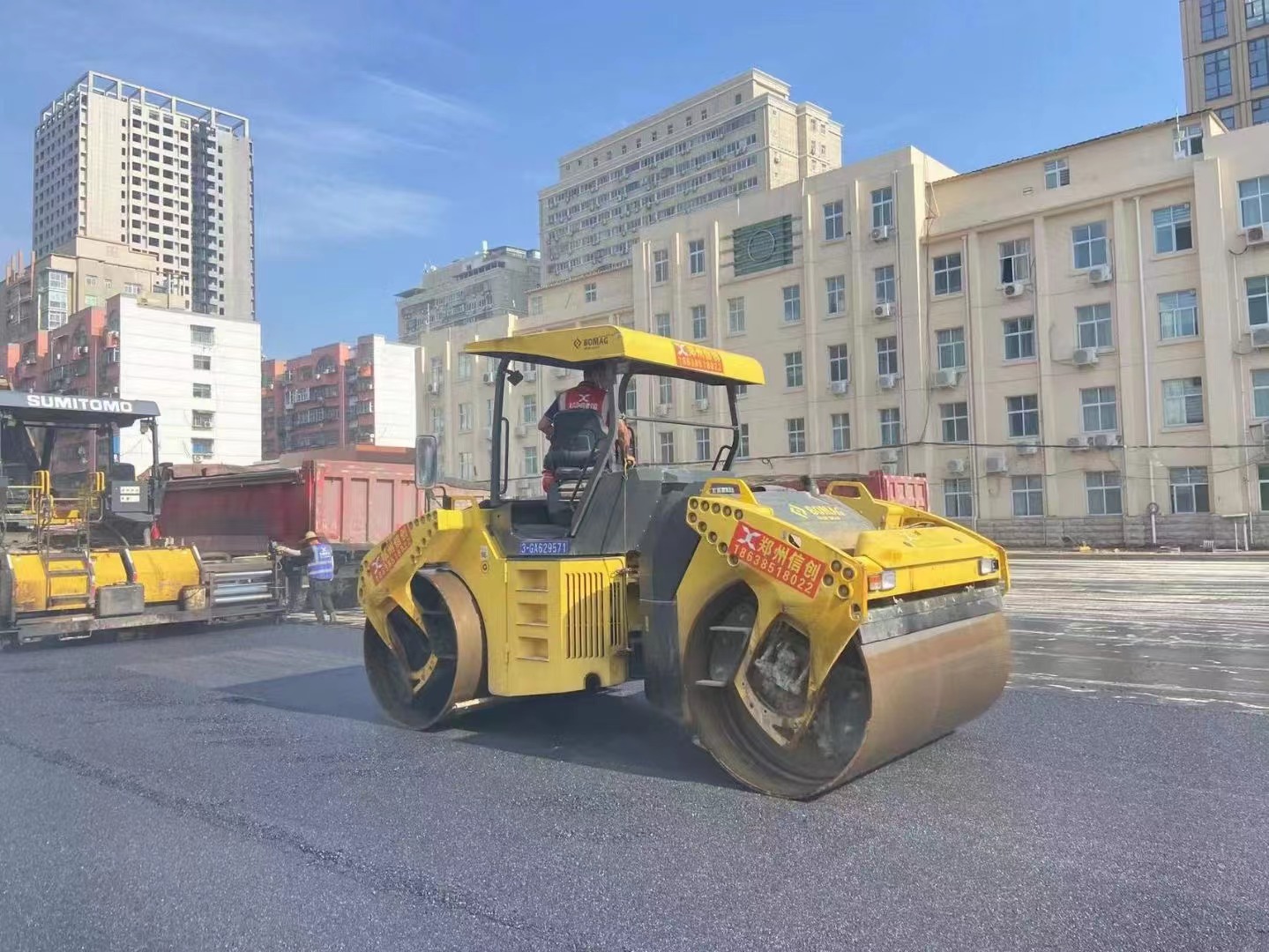

郑州沥青路面碾压

(4)平接缝做到紧密粘结,充分压实,连接平顺。施工可采用下列方法:在施工结束时,摊铺机在接近端部前约1 m处将熨平板稍稍抬起驶离现场,用人工将端部混合料铲齐后再予碾压。然后用3 m直尺检查平整度,趁尚未冷透时垂直刨除端部平整度或层厚不符合要求的部分,使下次施工时成直角连接。——郑州沥青路面接缝、修边

(5)从接缝处继续摊铺混合料前应用3 m立尺检查端部平整度,当不符合要求时,予以清除。摊铺时应控制好预留高度,接缝处摊铺层施工结束后再用3 m直尺检查平整度,当有不符合要求者,应趁混合料尚未冷却时立即处理。——郑州沥青路面接缝、修边

(6)横向接缝的碾压应先用双轮钢筒式压路机进行横向碾压。碾压带的外侧放置供压路机行驶的垫木,碾压时压路机位于已压实的混合料层上,伸入新铺层的宽度为15cm,然后每压一遍向混合料移动15—20cm,直至全部在新铺层上为止,再改为纵向碾压。当相邻摊铺层已经成型,同时又有纵缝时,可先用钢筒式压路机纵缝碾压一遍,其碾压宽度为15—20cm,然后再沿横缝作横向碾压,最后进行正常的纵向碾压。——郑州沥青路面接缝、修边

(7)做完的摊铺层外露边缘应准确到要求的线位。修边切下的材料及任何其它的废弃沥青混合料从路上清除。——郑州沥青路面接缝、修边


郑州沥青路面施工
