1、施工准备在摊铺中面层之前,首先项目部对该段成型下面层进行自检,监理单位抽检,检验合格后进行粘层油洒布,待改性乳化沥青破乳水分蒸发完成后,进行沥青层施工,中面层施工前确保粘层不受污染。——郑州AC-20C中面层施工工艺
2、施工测量摊铺前,首先用全站仪测放出中面层摊铺位置边线,然后用白灰撒出边线,以控制摊铺机行走直顺。——郑州AC-20C中面层施工工艺
3、沥青混合料的拌和拌和时应注意以下几点:拌和应将集料充分地烘干。每种规格的集料、沥青都必须分别按要求的配合比进行配料。沥青的加热温度应控制160益-175益范围内,石料加温度为190-220益,混合料的出厂温度为170益-185益,到施工现场摊铺的温度不低于160益。在拌制过程中注意检查混合料的均匀性,及时分析异常情况,如混合料有无花白料、枯料和没有色泽等,如确认是质量问题,作废料处理并及时纠正。——郑州AC-20C中面层施工工艺
4、沥青混合料的运输淤在运料车装载时,采用5次卸料法,以减小混合料发生粗细集料的离析。于每辆自卸车都应备有大小适宜的覆盖篷布。盂运料车派专人指挥在施工现场以外的地方调头,在被推行时,应挂空挡,不得紧踩刹车,以防止粘接层被推挤和影响摊铺质量。——郑州AC-20C中面层施工工艺
5、摊铺淤摊铺机提前0.5-1小时预热,使熨平板的温度不低于120益。于找平方式:中面层采用平衡梁等厚控制方法摊铺;另外,在距离结构物200米位置处,采取行走钢丝方式对结构物进行顺接。盂料车不低于四台情况下开始摊铺,检查混合料到场温度不低于165益,混合料摊铺时温度不低于160益。检查合格后,开始摊铺。榆当摊铺完成5原10m时,应及时测设断面高程和横坡,根据结果调整摊铺系数及熨平板的仰角,以保证横断面松铺高程及横坡满足规范要求。虞摊铺不得中途停顿,摊铺好的沥青混合料应紧接着碾压,碾压长度不超过50m。——郑州AC-20C中面层施工工艺

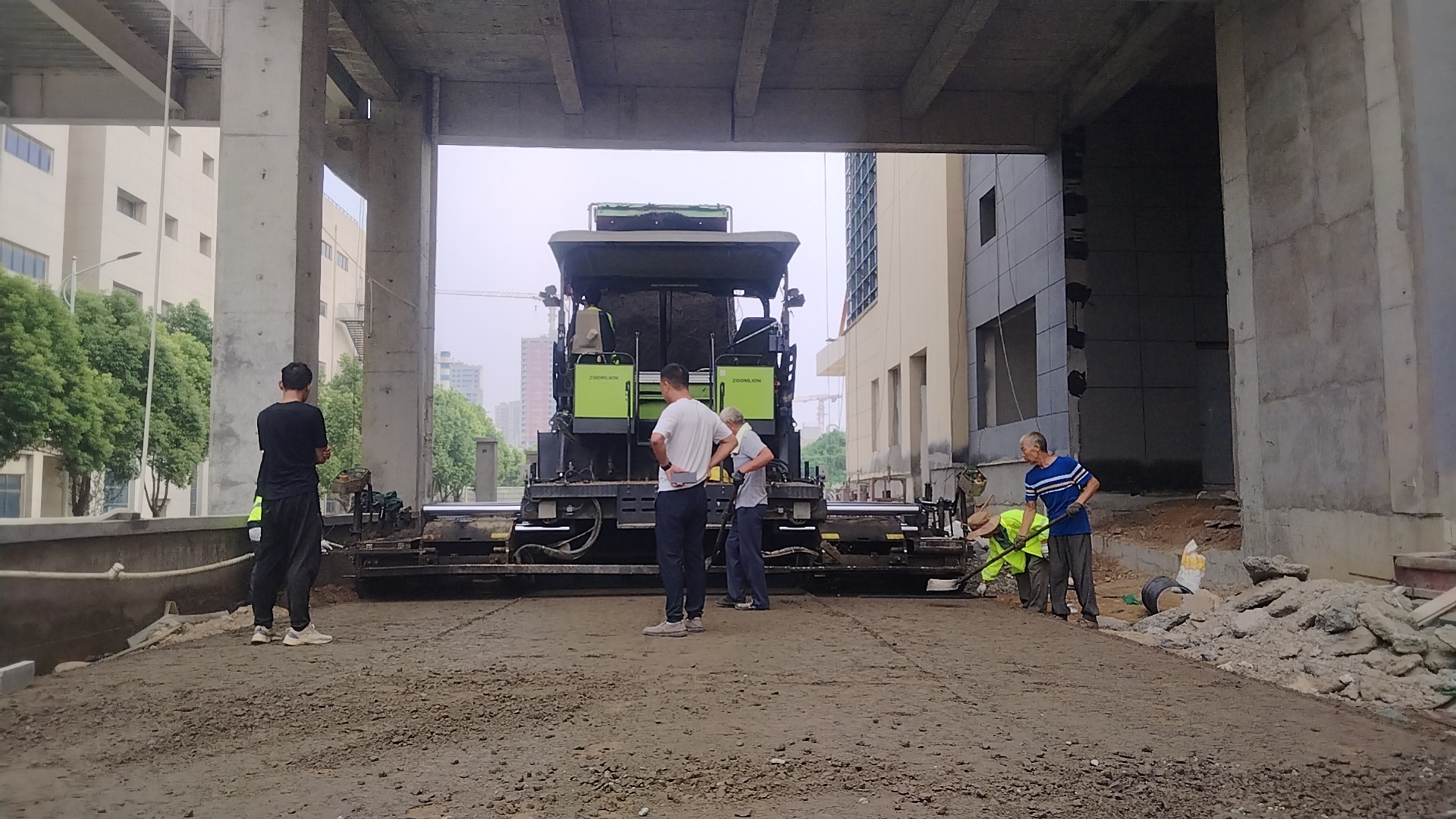

郑州沥青路面施工
6、压实在碾压过程中要严格贯彻“紧跟、慢压、高频、低幅”原则;严格控制碾压速度和碾压遍数,严防过压,造成粗集料棱角的破损。淤碾压施工的温度控制:中面层初压开始温度不低于150益,碾压终了的表面温度不低于90益,开放交通时的路表温度不高于50益。于SBS改性沥青中面层碾压方案:初压:选用2台XP261胶轮压路机沿路线行进方向静压1遍,速度控制为3km/h。初压应在紧跟摊铺机后碾压,并保持较短的初压区长度,以尽快使表面压实,减少热量散失;初压开始温度宜控制在160益以上。复压:采用1台XP301胶轮碾压2遍,速度控制为3耀5km/h;戴纳派克CC522/CC622双钢轮压路机振动碾压4遍(弱振一遍、强振3遍),速度控制为3耀5km/h。复压应紧跟初压,控制好碾压段长度和有效压实时间,尽量在较高温度下进行压实。复压开始温度应控制在150益以上。终压:采用HD-130双钢轮双振压路机静压1遍消除轮迹,保证面层平整度,应紧跟复压后进行,速度控制为3耀6km/h;终压时不振动。——郑州AC-20C中面层施工工艺
7、接缝处理施工快结束时,人工在预定的摊铺段的末端先垫设牛皮纸,摊铺机在接近端部前约1m处将熨平板稍稍抬起驶离现场,用人工将端部混合料铲齐后再予以碾压。然后用3m直尺检查平整度,趁尚未冷却时垂直铲除端部层厚不足的部分,使下次施工时成直角连接。——郑州AC-20C中面层施工工艺
8、交通管制在中面层试验段碾压结束后实行交通管制,禁止车辆通行。待沥青混合料下面层温度降至50度以下时,方可开放交通。在没开放交通之前禁止车辆驶入。——郑州AC-20C中面层施工工艺

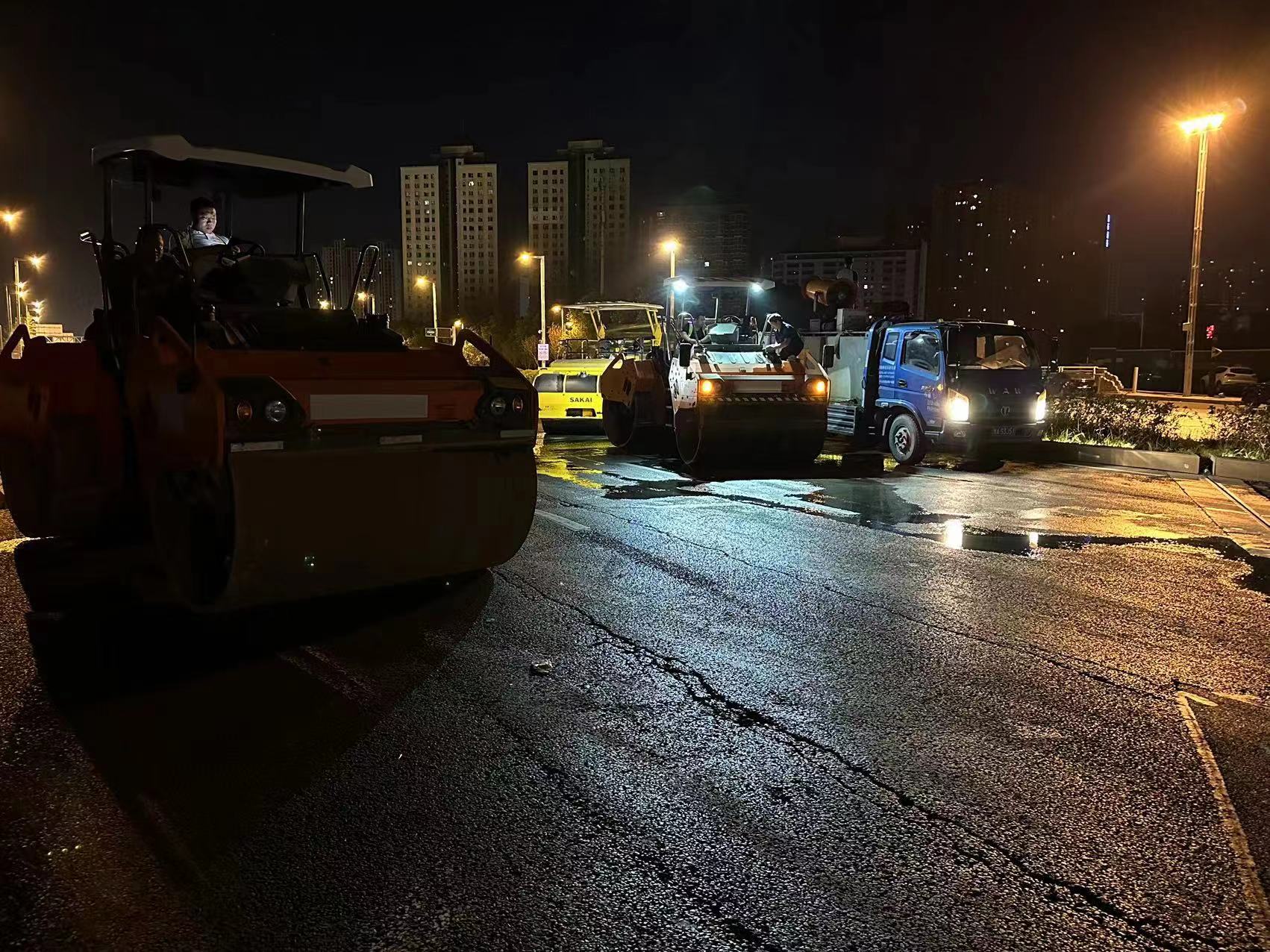

郑州沥青路面碾压
