郑州AC-13C沥青混合料的压实成型

作者:超级管理员时间:2024-01-18浏览:194

信息摘要:

1、郑州AC-13C沥青混合料的压实成型(1)沥青混合料的压实是保证沥青面层质量的重要环节,应选择合理的压路机组合方式及碾压步骤。为保证压实度和平整度,初压应在混合料不产生推移、开裂等情况下尽量在摊铺后较高温度下进行。初压严禁使用轮胎压路机,以确保面层横向平整度。在石料易于压碎的情况下,原则上钢轮压路机不开...

1、郑州AC-13C沥青混合料的压实成型

(1)沥青混合料的压实是保证沥青面层质量的重要环节,应选择合理的压路机组合方式及碾压步骤。为保证压实度和平整度,初压应在混合料不产生推移、开裂等情况下尽量在摊铺后较高温度下进行。初压严禁使用轮胎压路机,以确保面层横向平整度。在石料易于压碎的情况下,原则上钢轮压路机不开振,以轮胎压路机碾压为主。

(2)压路机应以缓慢而均匀的速度碾压,压路机的适宜碾压速度随初压、复压、终压及压路机的类型而别,按表九选用。

(3)为避免碾压时混合料推挤产生拥包,碾压时应将驱动轮朝向摊铺机;碾压路线及方向不应突然改变;压路机起动、停止必须减速缓行,不准刹车制动。压路机折回不应处在同一横断面上。

(4)在当天碾压的尚未冷却的沥青混凝土层面上,不得停放压路机或其他车辆,并防止矿料、油料和杂物散落在沥青层面上。

(5)要对初压、复压、终压段落设置明显标志,便于司机辨认。对松铺厚度、碾压顺序、压路机组合、碾压遍数、碾压速度及碾压温度应设专岗管理和检查,使面层做到既不漏压、不超压。

(6)应向压路机轮上喷洒或涂刷含有植物油隔离剂的水溶液,绝对禁止使用柴油水溶液,喷洒应呈雾状,数量以不粘轮为度。

(7)压实完成12小时后,方能允许施工车辆通行。

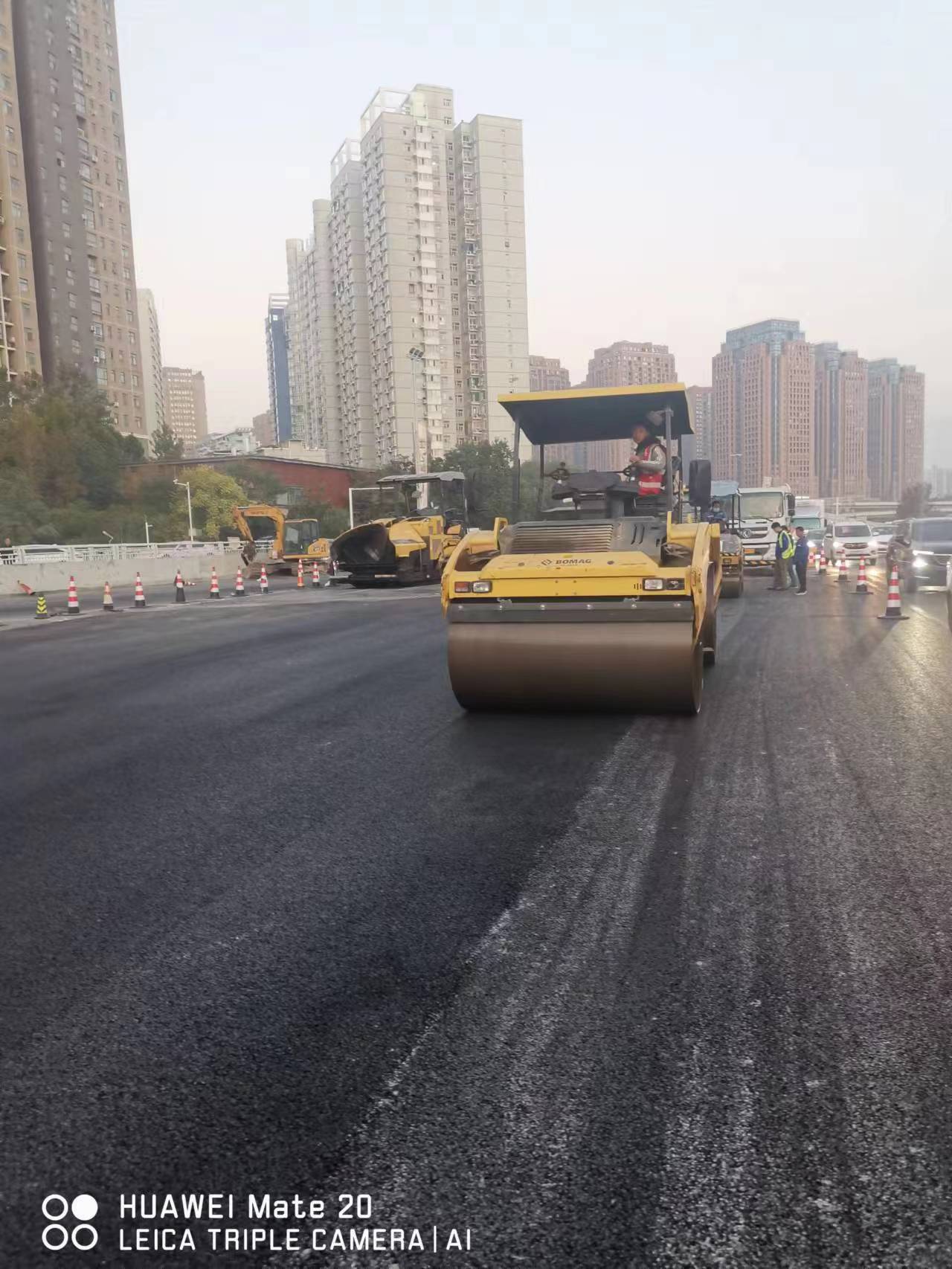

郑州沥青路面摊铺

2、施工接缝的处理——郑州AC-13C沥青混合料的压实成型

(1)纵向施工缝。采用两台摊铺机成梯队联合摊铺方式的纵向接缝,应采用斜接缝。在前部已摊铺混合料部分留下10 20cm宽暂不碾压作为后高程基准面,并有20cm左右的摊铺层重叠,以热接缝形式在最后作跨接缝碾压以消除缝迹。如果两台摊铺机相隔距离较短,也可做一次碾压。上下层纵缝应错开15cm以上。

(2)横向施工缝。全部采用平接缝。用三米直尺沿纵向位置,在摊铺段端部的直尺呈悬臂状,以摊铺层与直尺脱离接触处定出接缝位置,用锯缝机割齐后铲除;继续摊铺时,应将摊铺层锯切时留下的灰浆擦洗干净,涂上少量粘层沥青,摊铺机熨平板从接缝处起步摊铺;碾压时用钢筒式压路机进行横向压实,从先铺路面上跨缝逐渐移向新铺面层。
