郑州AC13沥青混凝土

作者:超级管理员时间:2024-02-07浏览:130

信息摘要:

一、郑州AC-13沥青混凝土AC-13表示粗集料最大公称粒径为13mm碎石的细粒式沥青混凝土混合料,AC为密级配沥青混凝土混合料,13指的是最大公称粒径为13mm;用以分类的关键性筛孔为2.36mmAC-13F为细型,关键性筛孔通过率大于40%;AC-13C为粗型,关键性筛孔通过率小于40%;AC13的沥青混凝土油石比为5.6%,矿粉是4.5%;1-1.5碎石...

一、郑州AC-13沥青混凝土

AC-13表示粗集料最大公称粒径为13mm碎石的细粒式沥青混凝土混合料,AC为密级配沥青混凝土混合料,13指的是最大公称粒径为13mm;用以分类的关键性筛孔为2.36mm

AC-13F为细型,关键性筛孔通过率大于40%;AC-13C为粗型,关键性筛孔通过率小于40%;

AC13的沥青混凝土油石比为5.6%,矿粉是4.5%;1-1.5碎石、0.5-1cm碎石、0.3-0.8cm碎石以及石屑的比例分别是:22%、23%、13%和42%。

二、施工准备工作

1、沥青混凝土所用粗细集料、填料以及沥青均应符合合同技术规范要求,并至少在工程开始前一个月将推荐混合料配合比包括:矿料级配、沥青含量、稳定度(包括残留稳定度)、饱和度、流值、马歇尔试件的密度与空隙率等的详细说明,报请监理工程师批准。2、沥青混合料拌合设备,运输设备以及摊铺设备均应符合合同技术规范要求。3、施工测量放样,在开挖好的筏板基础基槽每5m设一钢筋桩,双向布置。地梁槽底的两侧每隔5m也设置一个水平点。桩的底部用细石混凝土进行维护加固。水平测量:对设立好的钢筋桩进行水平测量,并标出摊铺层的设计标高,作为摊铺的找平基线。4、沥青材料的准备,沥青材料应先加热,避免局部热过头,并保证按均匀温度把沥青材料源源不断地从贮料罐送到拌合设备内,不应使用正在起泡或加热超过160°的沥青胶结料。5、集料准备,集料应加热到不超过170°,集料在送进拌合设备时的含水量不应超过1%,烘干用的火焰应调节适当,以免烤坏和熏黑集料,干燥滚筒拌合设备出料时混合料含水量不应超过0.5%。

三、沥青混凝土的拌合及其运输

1、拌合

采用德国进口型号为LINT型沥青拌合设备集中拌合。集料和沥青材料按工地配合比公式规定的用量测定和送进拌合,送入拌合设备里的集料温度应符合规范规定,在拌合设备内及出厂的混合料的温度,应不超过160°。把规定数量的集料和沥青材料送入拌合设备后,须把这两种材料充分拌合直至所有集料颗粒全部裹覆沥青结合料为度,沥青材料也完全分布到整个混合料中。拌合厂拌合的沥青混合料应均匀一致、无花白料、无结团块。

拌好的热拌沥青混合料不立即铺筑时,可放入保温的成品储料仓储存,存储时间不得超过72h,贮料仓无保温设备时,允许的储料时间应以符合摊铺温度要求为准。

拌合生产出沥青混合料,应符合批准的工地配合比的要求,并应在目标值的容许偏差范围内,集料目标值的偏差应符合合同技术规范要求。

2、沥青混合料运输

沥青混合料的运输采用自卸车运输,从拌合设备向自卸车放料时,为减少粗细集料的离析现象,每卸一斗混合料挪动一下位置,运料时,自卸车用篷布覆盖。

四、沥青混合料的摊铺及碾压

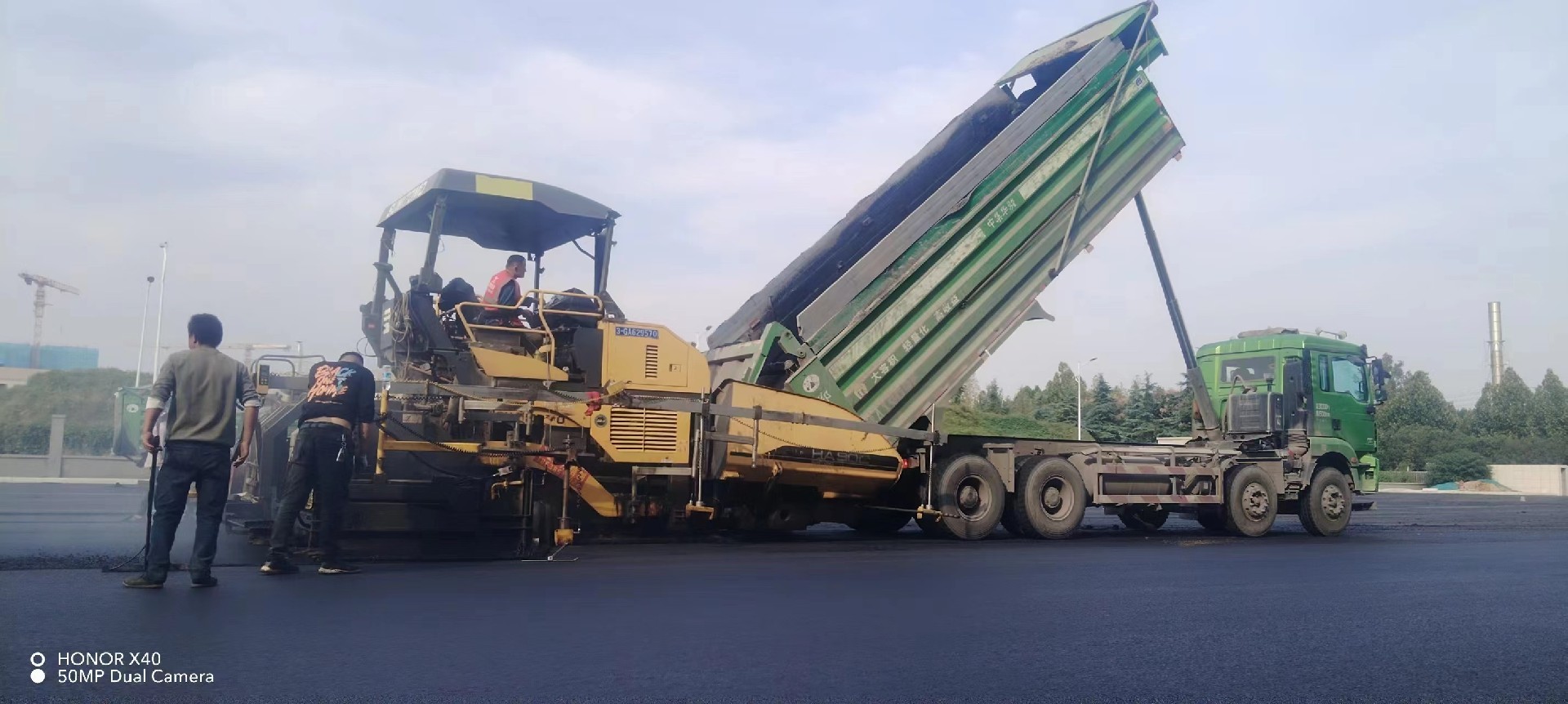

1、摊铺

(1)由于本工程采用下反梁,致使摊铺机无法进行施工,现场施工只能人工进行摊铺。(2)摊铺时,沥青混合料必须缓慢、均匀、连续不间断地摊铺。不得中途停顿。(3)混合料的摊铺时应控制铺筑层标高。(4)上下两层之间的横向接缝应错开50cm以上。(5)在施工安排时,当气温低于10°时不安排沥青混合料摊铺作业。

2、碾压

(1)一旦沥青混合料摊铺整平,并对不规则的表面修整后,立即对其进行全面均匀的压实。(2)初压在混合料摊铺后较高温度下进行,沥青混合料不应低于120°,不得产生推移、发裂。采用型号为YZC14的5t双钢轮振动压路机(轮宽2.16m)碾压,碾压时将驱动轮面向摊铺机,碾压路线及碾压方向不得突然改变,初压两遍。(3)复压要紧接在初压后进行,沥青混合料不得低于90°,(4)终压要紧接在复压后进行,沥青混合料不得低于70o,(5)碾压从外侧开始并在纵向平行进行,压路机每次重叠30cm,逐步向内侧进行常规碾压,碾压应采用纵向行程平行的办法,碾压时压路机应匀速行驶,不得在新铺混合料上或未碾压成型并未冷却的路段上停留,转弯或急刹车。施工检验人员在碾压过程中,使用核子密度仪来检测密实度,以保证获得要求的最小压实度,开始碾压时的温度控制在不低于120°,碾压终了温度控制在不低于70°,初压、复压、终压三种不同压实段落接茬设在不同的断面上,横向错开1m以上。(6)为防止压路机碾压过程中沥青混合料沾轮现象发生,可向碾压轮洒少量水、混有极少量洗涤剂的水或其他认可的材料,把碾轮适当保湿。

五、接缝、修边和清场

沥青混合料的摊铺应尽量连续作业,压路机不得驶过新铺混合料的无保护端部,接铺新混合料时,应在上次行程的末端涂刷适量粘层沥青,然后紧贴着先前压好的材料加铺混合料,相邻两幅及上下层的横向接缝均应错位1m以上。
